AVANCE DE OBRA DICIEMBRE 2023

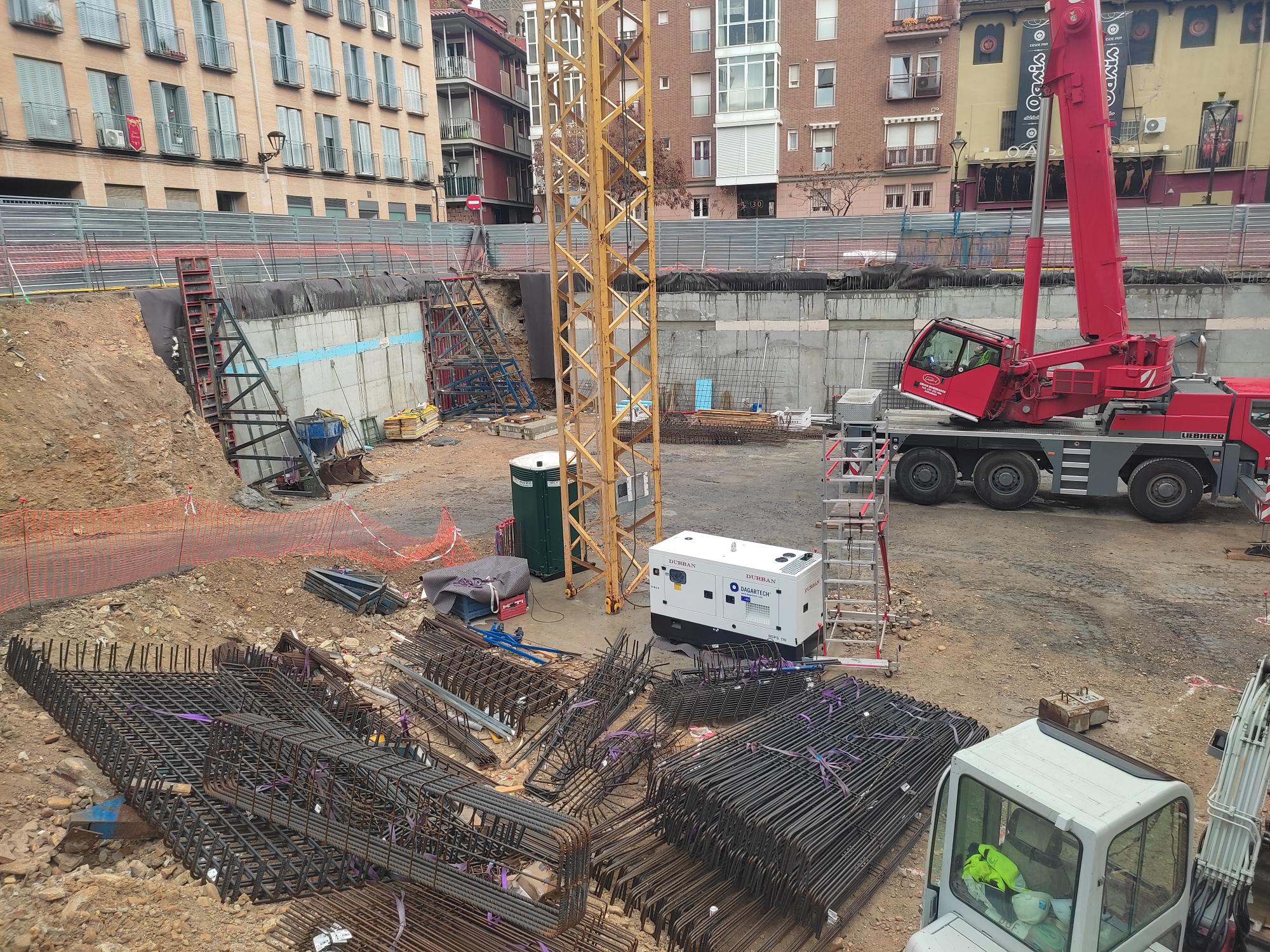

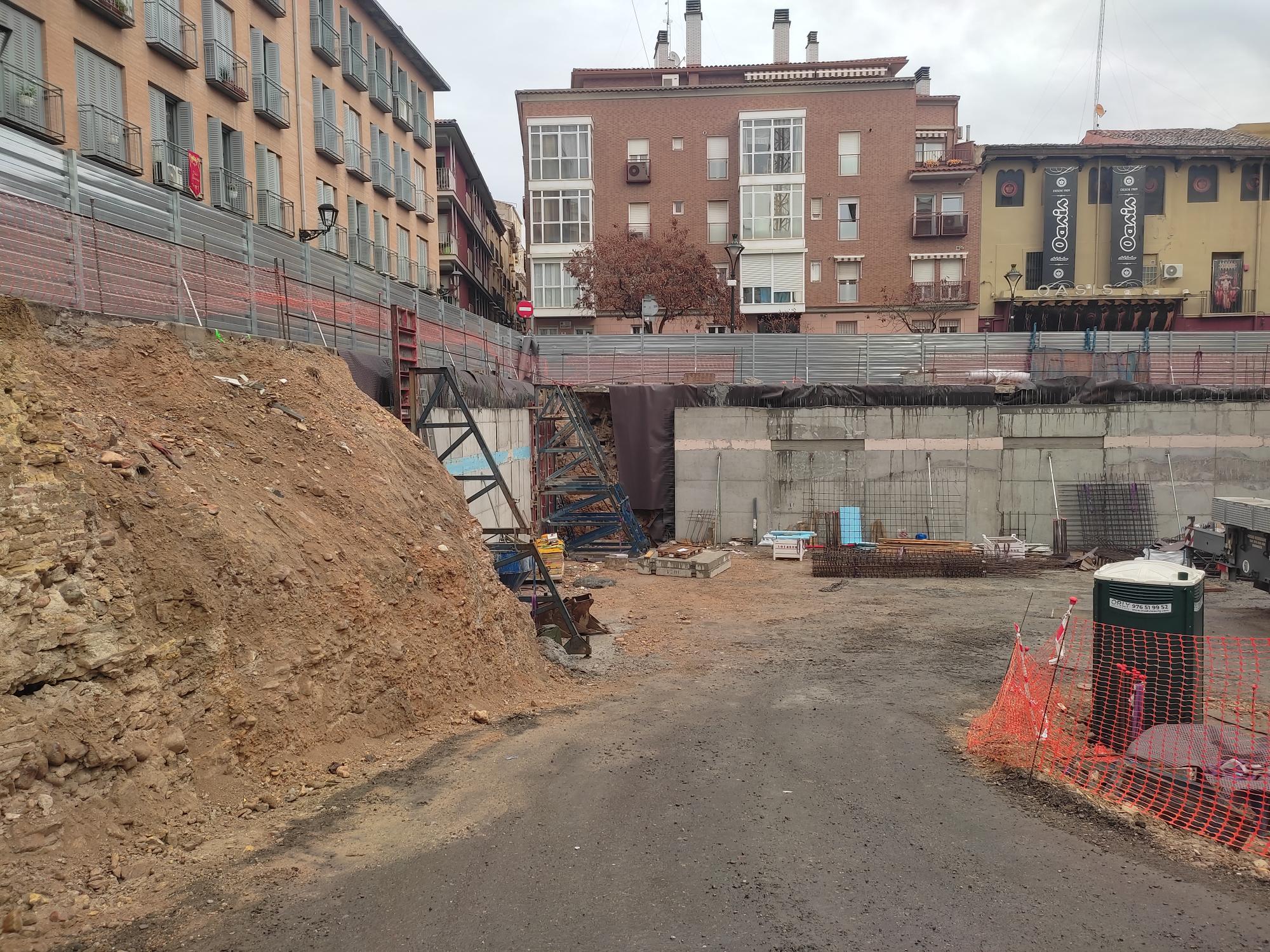

Se están compaginando trabajos de ejecución de zapatas de cimentación y muros por bataches de contención perimetral.

CIMENTACION 2

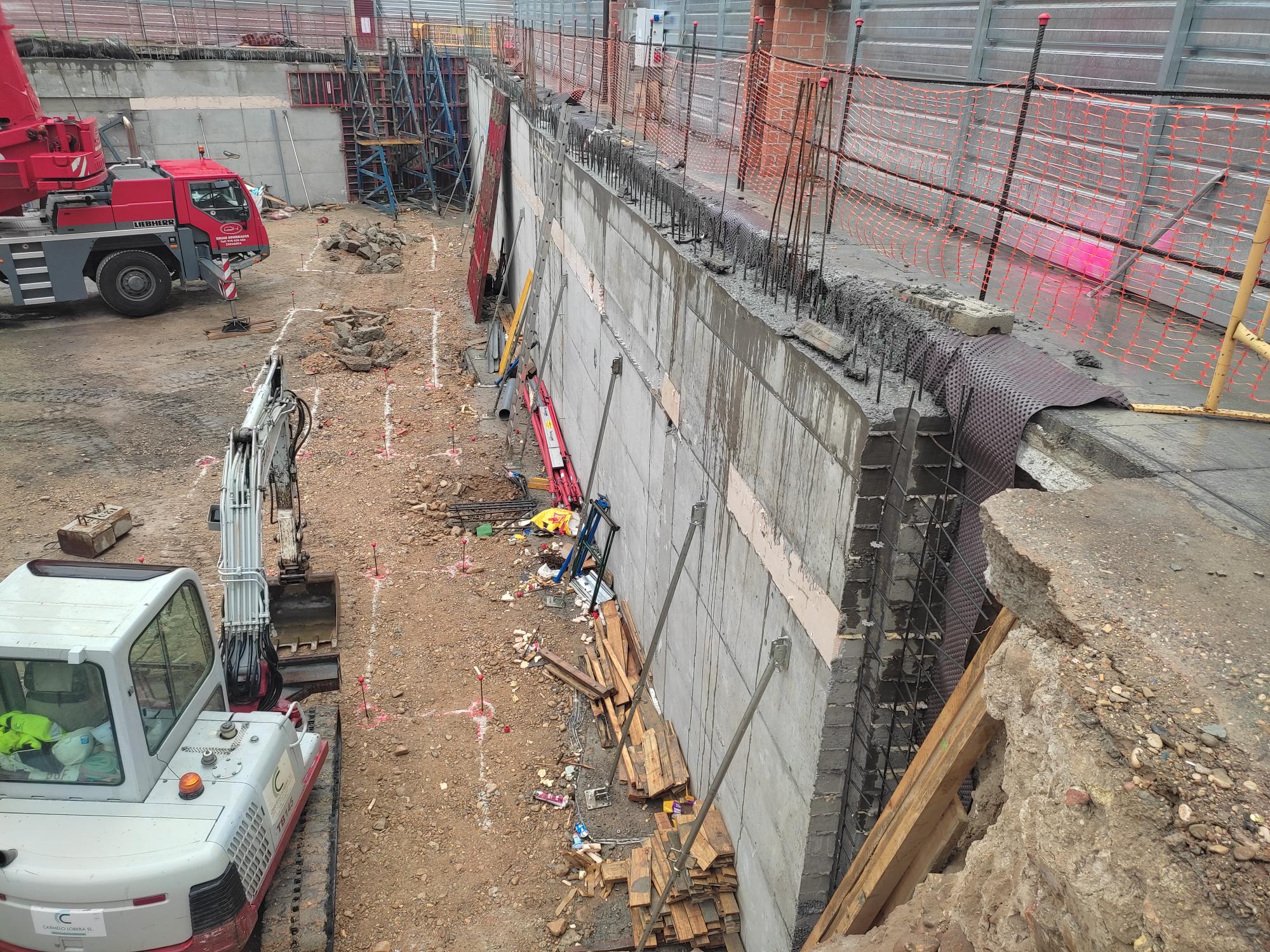

Se ha concluido el vaciado, salvo el acceso por rampa, asimismo han comenzado parte de los trabajos de impermeabilización de muros.
